Avanza el gobierno en la culminación del Tren Transístmico

Imagen

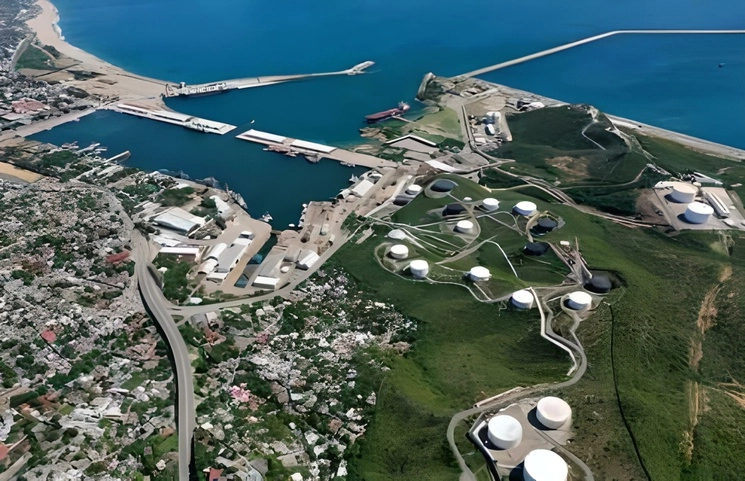

Vista área de la región del proyecto transístmico. Foto Pablo Ramos / Archivo
01 de septiembre de 2023 13:59

Ciudad de México. A junio de este año, la línea Z del Tren Transístmico Ferrocarril del Istmo de Tehuantepec, que comunica las ciudades de Coatzacoalcos, Veracruz, con Salina Cruz, Oaxaca, tiene un avance acumulado de 90 por ciento; mientras que los 82 puentes en los cinco tramos que conforman la línea tienen un progreso acumulado de 91 por ciento, informó el gobierno de la República.

Dicha obra forma parte del Programa para el Desarrollo del Istmo de Tehuantepec (PDIT), uno de los proyectos de mayor importancia para el gobierno federal debido al potencial que tiene para detonar el crecimiento económico del país.

Según el gobierno, para este año se asignó al Tren Transístmico un presupuesto de dos mil 296 millones de pesos, y al cierre del primer semestre se han ejercido recursos que suman mil 262 millones de pesos.

Lo anterior fue dado a conocer en el quinto Informe de gobierno del presidente Andrés Manuel López Obrador, que fue presentado este viernes.

De acuerdo con el informe, el Corredor Interoceánico del Istmo de Tehuantepec (CIIT) ha promovido los componentes y avances de la plataforma logística e industrial, así como las oportunidades de inversión en los Polos de Desarrollo para el Bienestar, ante 60 desarrolladores, operadores o administradores de parques industriales, empresas nacionales e internacionales.

Estas industrias, precisa, tienen interés de realizar actividades económicas productivas, así como ante diversas representaciones diplomáticas y para fortalecer el ambiente de negocios del área, en el último año se participó en diversos encuentros con organismos empresariales nacionales y extranjeros.

De esta forma, apunta el gobierno, y en colaboración con la Secretaría de Hacienda y Crédito Público “se consolidaron 57 proyectos de inversión complementaria con potencial interés de vincularse a la cadena de suministros de las actividades económicas productivas que se establezcan en estos polos y en el área de influencia del corredor”.

En el proyecto para la conclusión del puerto petrolero y comercial en Salina Cruz, Oaxaca, en la elaboración del rompeolas y actividades de supervisión externa, de septiembre de 2022 a junio de 2023 se ejercieron dos mil 106 millones de pesos, con lo cual se alcanzó un monto acumulado de enero 2020 a junio de 2023 de tres mil 855 millones de pesos y un avance físico acumulado de 29.98 por ciento.

Asimismo, se ha iniciado la modernización de la infraestructura existente en el Puerto Comercial de Salina Cruz y se han ejercido 296 millones de pesos del primero de enero 2022 al 30 de junio de 2023, con un avance físico de 15.4 por ciento.

En tanto, para el desarrollo de la infraestructura portuaria en la Laguna de Pajaritos, Coatzacoalcos, Veracruz, se intensificaron los trabajos para su culminación con la construcción de la conexión ferroviaria para el acceso a la nueva terminal de contenedores y al recinto.

Asimismo, destaca el informe, se continuó el avance en las obras del sistema eléctrico de media y baja tensión, en la construcción de la red de suministro de agua a 464 instalaciones y embarcaciones y en la red de drenaje pluvial.

Así, de enero de 2020 a junio de 2023 se han ejercido 790 millones de pesos y se reporta un avance de 84 por ciento, además que se considera la construcción de vías férreas para el acceso a la nueva terminal especializada de contenedores y al recinto portuario de la Laguna, que tiene un avance físico acumulado de septiembre de 2021 a junio de 2023 de 77 por ciento.
